为优化我市供水设施布局,适应经济社会发展对供水水质的要求,公司投资建设扬州市第一水厂提标扩建工程。建设地点为原一水厂东侧,新增规划用地2.6256公顷。本期工程扩建规模为扩建常规处理能力20万m3/d,新增深度处理能力35万m3/d,主要建设内容包括水源厂改造、浑水管线、净水厂提标扩建及配套设施等工程。
目前在工程进度方面:
浑水一标段:累计已完成DN2000管道敷设约2.6公里。
浑水二标段:开工至今完成:1、工作井砼浇筑制作;2、工作井沉井下层基本到位。正在进行:1、工作井第二次下沉施工;2、工作井封底砼及底板砼浇筑;3、顶管钢管卷管制作,做好顶管前的准备工作。

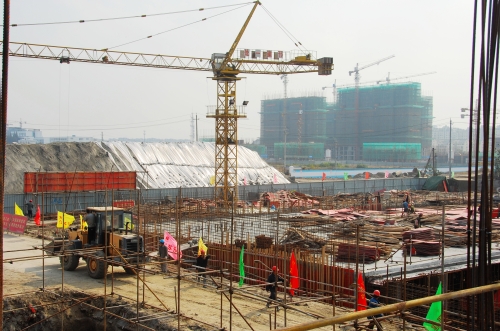

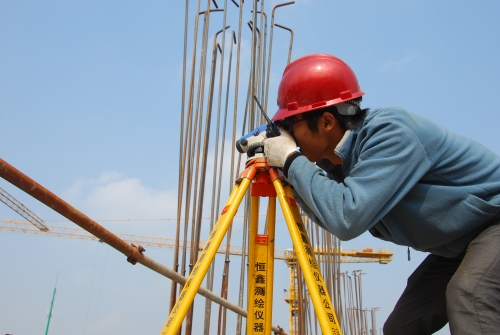

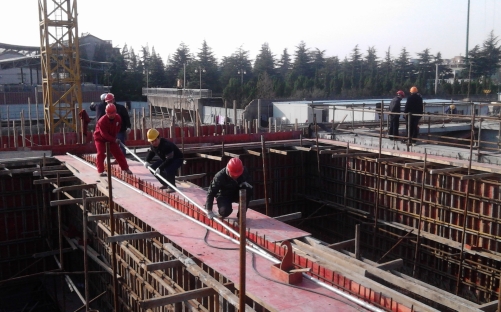

土建工程:完成主体施工,正在进行装饰施工,并配合工艺、设备安装。
厂区工艺管道:已经完成:1、V型滤池反冲洗气、水管道安装并与原管道的碰接;2、清水库及吸水井之间的管道施工;3、沉淀池内DN900配水支管的安装。正在进行:1、沉淀池DN1800及DN1200进水干管安装;2、清水池DN1800、DN1600进水干管安装;3、厂区内雨、污水管施工准备工作;4、滤池、沉淀池等阀门的安装。
一水厂提标扩建工程是市政府重点民生幸福工程,为保证此次改造方案顺利完成,早日投产使用,从2012年5月开工以来,公司抽调精兵强将,建立了工程总指挥部,全力以赴投入到工程建设中。
工程总指挥部成立后,克服人员新、人手缺的困难,通过加强思想作风、工作作风建设,加强学习培训,加强内部管理等一系列举措,迅速完成了有机整合,形成了一个纪律严明、团结务实、作风顽强、开拓进取、廉洁高效的战斗集体。指挥部成员虽然来自各个部门,但为了共同的目标,大家团结一致,不畏艰难,不分节假日、不分昼夜地忘我工作,表现出了良好的精神风貌、高度的工作责任心和饱满的工作热情。
在张放明副总经理为总指挥的带领下,指挥部科学安排工期,采取统筹安排、规模施工、全线铺开的方案,积极行动,只争朝夕。每项工程根据工程量大小分成若干个标段招标施工,使每个标段都有足够的人力和机械设备,确保施工进度;合理安排作业面,加大组织协调力度,各工程项目组以日为单位,倒排工期,注重施工进度计划的连续性、紧凑性和均衡性,使工程环环相扣、日夜兼程、分秒必争。工程开工后,几乎每天,张放明副总经理都会来到施工的第一线,检查工程质量,督促工程进度。
在工程技术方面有周锦良工程师为顶梁柱,一水厂提标扩建工程开工至今,他以工地为家,认真敬业,坚持日常巡查,严格作业标准,加强过程控制,对施工工艺精益求精,并且每周都组织施工单位召开工程例会,会上对施工单位本周的完成情况进行问询考核,并对施工单位报上来的下周工作进行合理安排。在施工现场,早晨不到8点就能看到周工巡查的身影,每处施工环节,每个施工工艺,只要存在问题,都不会逃过他的火眼金睛。当施工单位、施工人员对某个环节或工艺有疑问、提出问题时,他也会毫无保留、耐心地为其讲解。正因为有了这么一位经验丰富、严谨认真的老工程师,才会使整个工程进行得更加有条不紊,每一处细节才能把握到位,使工程质量得到保证。
在一水厂提标改造工程中,有着一股不可缺少的力量,那就是修理厂的铁军们。在此次工程中,修理厂主要承担了水电管预埋、电缆铺设和接地焊接等任务。电管的预埋是一项极为复杂的工作,由于许多客观因素,混凝土浇筑时间经常临时变动,为了配合好土建工程,修理厂电工班的同志们有时需要忙到深更半夜;工程接地焊接的任务,现场工作量大,时间紧迫,为了不影响土建工程工序前后连贯性,不影响工程工期,修理厂的焊工只要接到焊接任务,除了吃饭喝水,全天都在不停焊接,在强光和烟雾缭绕的工作环境中呆上一天,脸部浮肿、嘴唇开裂都是常有的事……这支铁军值得我们尊敬!
在这一切的背后还有一个默默服务的团队,就是一水厂的全体职工。因为改造工程与新建工程不同,生产和施工必须同时进行,这就导致常常会出现突发状况,有些情况还会直接影响到生产,给安全供水带来极大困难。但就是在这种情况下,一水厂全体职工顶着超负荷生产带来的巨大压力,凭着高度的责任心和使命感,出色地完成了供水生产任务。
目前,一水厂提标扩建工程正在继续,所有相关人员也依然坚守在自己的岗位上,都在为了3月底工程进度的如期完成,为了整个扬州的供水事业,而付出着努力。
